実績詳細

移設および改修工事

移設および改修工事

担当者
世古
期間 平成25年05月07日~平成25年7月1日(竣工式6月17日)
目的
  • 生産能力向上
  • 冷却能力向上
  • 省人化
  • 環境への対応
  • 品質向上
  • 衛生向上
  • 安全性能向上
  • 省エネルギー
  • その他:遊休設備の活用
工場面積

概要

  • 工場を客先の仕様にあわせて改修。
  • 原料用冷蔵庫を設置。
  • 機器の移設、設置。
  • 購入機器類の設置。

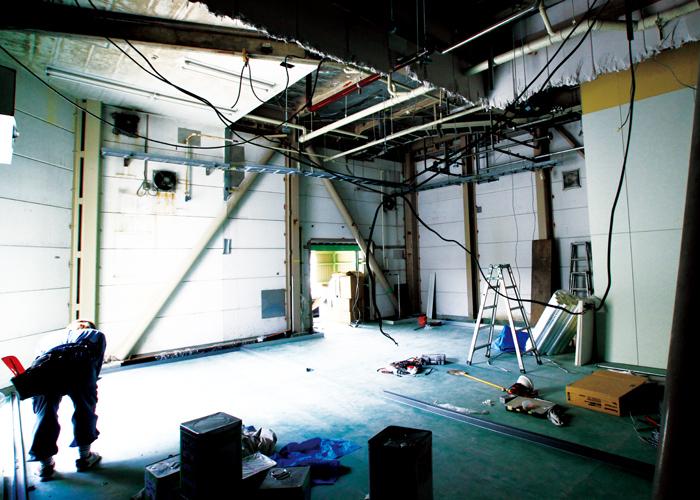

工事のポイント

問題点
  • 短納期(通常3ケ月のところを1.5ケ月)。
  • 2階に製造場を設置するにあたり、
    (1)排水設備がまったくない。
    (2)蒸気対策の必要性。
  • 照明機器が食品工場未対応(1、2階ともに)。
  • スペース確保のため、既設エレベーターの取り壊しが必要。
改善策
  • 綿密なスケジュールをたて、地元業者を中心に工程を詰めた。

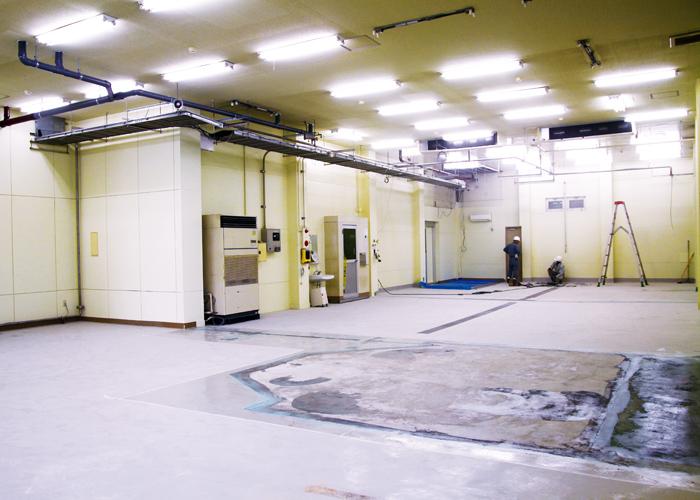

  • 2階床防水の施工。
  • 再塗装、および蒸気量の多い作業場所は断熱パネルにて施工。

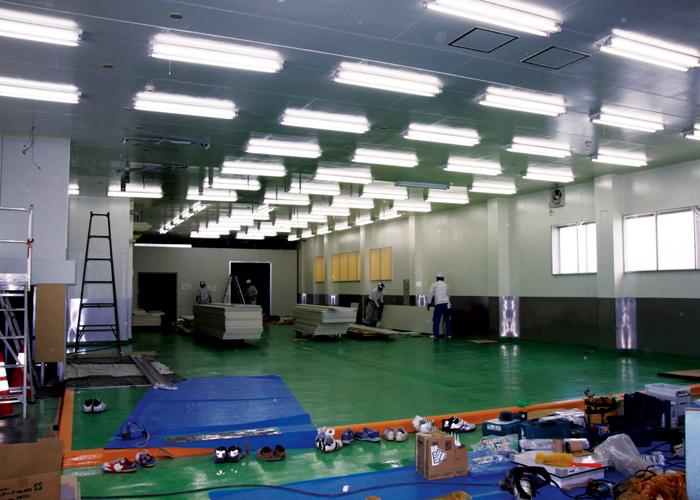

  • ランプを飛散防止仕様に変更。天井改修部はLED。
  • 大型のエレベーターを解体し、荷物用エレベーターを別の場所に新たに設置。

効果

  • 生産ラインの効率性・生産性の向上。
  • 移設先とのコラボによる新ジャンルへの挑戦。
