実績詳細
冷凍、冷蔵庫
改修工事(防爆仕様)
| 担当者 | 世古
|
|---|---|
| 期間 | 平成24年08月01日~平成24年10月15日 |
| 目的 |
|
| 工場面積 |

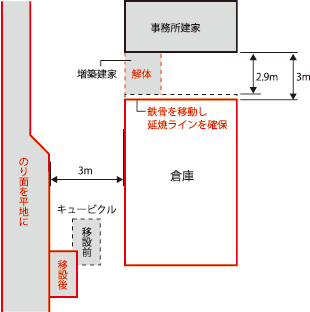

概要

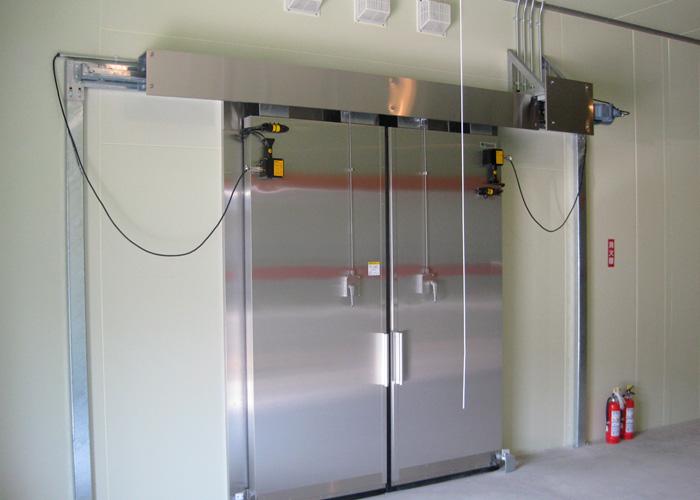

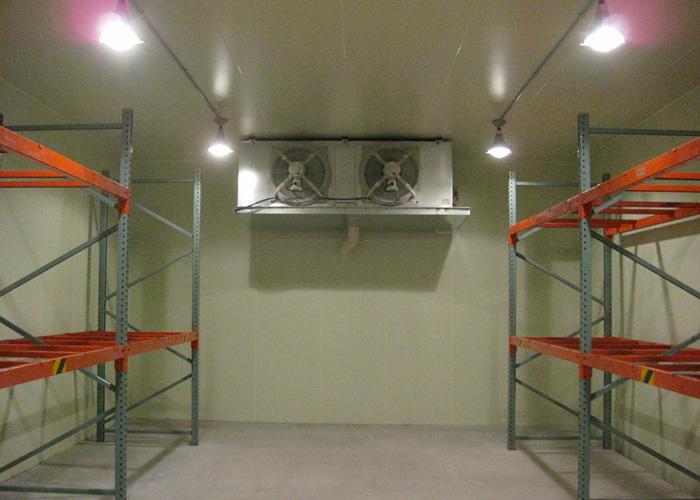

工事のポイント
問題点

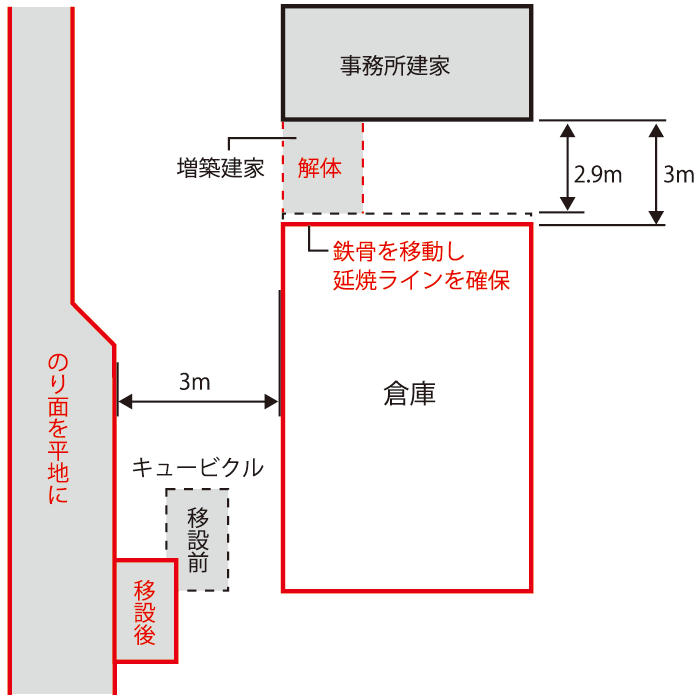

- 既設の倉庫を小さく建て直すと貯蔵量が減少してしまうが、既存のサイズのままでは周辺の建物、設備の間隔が狭く承認が得られない。
改善策
- 保管量を確保するため、倉庫の周辺設備の移動と、倉庫の鉄骨を一部移動して審査基準に合わせた。
効果
- 仕様変更により無事に消防検査も通り保管可能な量も増えた。
- 冷却設備も以前は能力が余っていたので適切なサイズに変更し、省電力化に。
備考

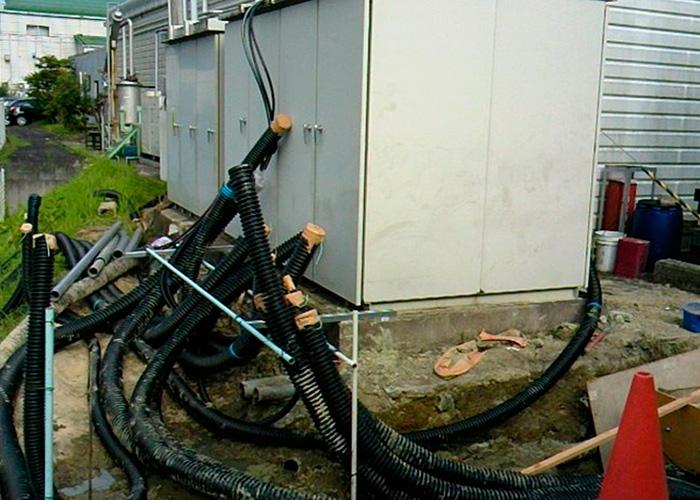

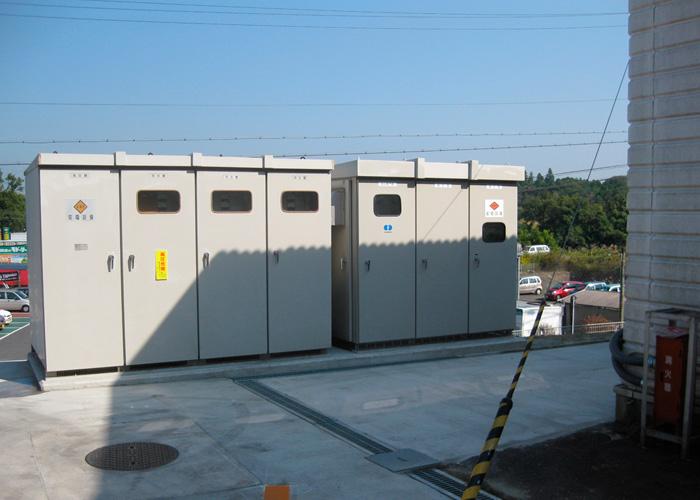

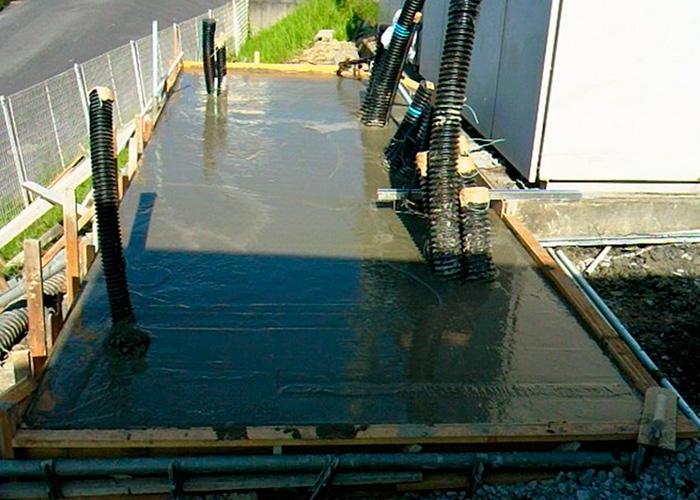

- 消防所の管轄内で今回のような冷蔵、冷凍倉庫の案件が初めてらしく打合せに時間がかかった。キュービクル移設の停電工事が5日間ぐらい必要でしたので盆休みしか施工ができなかった。しかし準備期間が短く施工打合せや材料手配が大変であった。
